ahu空调箱风机改造工程实施全流程
发布时间:2026-08-25 点击次数: 1002

  前段时间遇到一件印象深刻的事:苏州一家电子厂在2018年建厂时使用了12台皮带传动的AHU空调箱,运行5年后皮带轮频繁打滑,皮带老化断裂事故增多,2024年集中更换了6台散热风扇的皮带,光是皮带+人工费用就花了好几万。到了2025年再次出现同样的问题,老板彻底失去了耐心,决定一次性改造掉这批皮带传动,进行ahu空调箱风机改造。

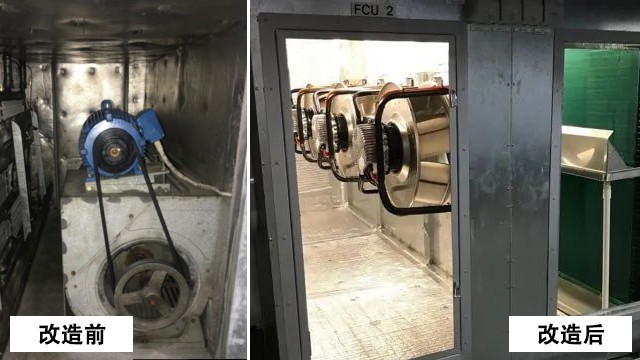

ahu空调箱风机改造

  实际上,皮带传动AHU在国内商业建筑、医院、电子厂、五金加工厂的使用率依然非常高,根据我们2025年走访的江浙沪140家工厂统计,约36%的AHU风机仍在使用皮带传动。这些皮带传动AHU普遍存在以下6大典型问题:

  皮带轮效率损失5%-12%(同步带4%-7%,V带5%-9%,多楔带4%-7%)

  皮带打滑损失2%-4%(张紧不足或磨损后)

  皮带寿命3-5年,必须定期更换(更换+人工费800-3000元/台/次)

  皮带张紧需要周期性调整,消耗工时

  皮带轮的机械故障率高(打滑、断带、轴承损坏)

  皮带传动的电机转速独立于叶轮转速,调速节能受限

  但很多改造商一听到"皮带传动"就直接说"换成EC风机就行"——这种回答非常不专业。皮带传动ahu空调箱风机改造比直驱AC风机改造复杂至少3倍,主要难在:原电机和叶轮不共线、原电机底座尺寸和EC风机不通用、转速匹配需要重新计算、皮带轮取消后空间布局要重新安排。

  二、皮带传动AHU的能耗损失到底有多少

  皮带传动的能耗损失可以分为3类:

  第1类:传动效率损失

  皮带传动的传动效率比直接驱动低,主要损失在皮带和皮带轮的摩擦、风阻、转角上。

  第2类:皮带轮打滑损失

  皮带张紧不足或皮带磨损后会出现打滑,电机在"出力"但叶轮转速没跟上,这部分功率纯粹发热浪费。打滑状态下皮带发热可达80-120℃,皮带寿命缩短50%-70%。

  第3类:皮带老化维护损失

  皮带3-5年必须更换,更换一台AHU的皮带费用:

  同步带:240-800元/根+人工费300-500元

  V带:80-200元/根(多根)+人工费200-400元

  皮带轮:500-2000元/件+人工费300-500元

  单台皮带传动AHU全生命周期(10年)的维护成本约0.8-2.5万元。

  能耗损失计算案例:一台15kW皮带传动AHU,按传动效率92%、打滑损失3%、皮带维护折算3%计算:10kW的有效输出对应输入约11.4kW。全年运行5000小时(每天运行约14小时)多耗电12000kWh,按0.9元/度算,年增加电费1.08万。

  该台AHU若改为直驱EC风机,年可回收1万度电+0.9万元电费+皮带维护费。

  三、4种直驱改造方案的对比与决策

  皮带传动AHU改造为直驱EC风机,根据现有设备和现场条件不同,可以采用4种方案:方案A:原位直接替换(同轴法兰连接)原结构:[电机]——皮带轮——→皮带——皮带轮——→[叶轮]改造后:[EC直驱电机]=同轴=→[叶轮]特点:改动最小,成本最低方案B:取消电机底座改为落地式直驱EC原结构:[电机底座+电机+小皮带轮]→皮带→[大皮带轮+叶轮]改造后:[落地式直驱EC+加长轴→叶轮]特点:需要重新加工电机座,但保留原叶轮方案C:更换EC风机型号原结构:任何形式改造后:根据风量匹配重新选型EC风机特点:灵活性最高,适合老旧型号停产方案D:整套转动组更换原结构:复杂皮带传动改造后:[新EC直驱机组(电机+轴+轴承座+叶轮)]特点:一次性彻底改造,但成本最高

  方案选择决策树

  如果原电机和叶轮共用一个法兰(少部分进口AHU),直接选方案A

  如果原皮带轮中心距<1.5米,优先选方案B,改造成本适中

  如果原电机型号已停产或匹配EC风机的法兰尺寸找不到,选方案C

  如果原AHU箱体已老化或皮带轮中心距>1.5米叶轮需更换,选方案D

  避坑提示:方案A看似最简单,实则风险最高——很多国产AHU电机座和EC风机的法兰尺寸并不匹配,需要加装过渡法兰或重新加工底座,工期反而超过方案B。建议方案B为主流选择,兼容性最好。

  四、改造前的5项必查数据

  无论选哪种方案,改造前必须到现场采集5项数据:

  电机铭牌数据:功率、电压、电流、转速、绝缘等级、防护等级、能效等级

  皮带轮参数:大小轮直径、中心距、皮带根数、皮带型号、张紧方式

  叶轮数据:直径、宽度、轴伸长度、叶片形式、后盘厚度

  AHU箱体参数:箱体尺寸、进出风口方位、内部挡板间距、风阀位置

  运行记录:电流、功率、温湿度、风阀开度,至少采集7天×24小时

  5项数据齐全,改造方案才靠谱。其中"运行记录"是最容易被忽略的一项——没有运行记录就不知道风机实际工作点,很容易按额定功率误选EC风机型号,导致改造后风量严重偏离设计值。

  五、改造8步现场施工SOP

  结合过去3年42个皮带改直驱项目的现场经验,我把整个改造流程标准化为8步:

  第1步:停机断电+挂牌上锁(LOTO)

  开启电源柜控制电源,确保空气开关断开并挂上"禁止合闸"标牌,双人确认。这是改造工程的硬性安全底线。

  第2步:拆除旧皮带+皮带轮+电机

  先用张紧螺栓松开皮带

  拆下皮带轮护罩、皮带轮、皮带

  标记电机接线位置并拆线

  松开电机底座固定螺栓,吊出旧电机(用起重设备或专用吊带,避免砸脚)

  第3步:原电机底座改造

  这一步根据方案不同差异较大:

  方案A:原底座不动,加装过渡法兰

  方案B:原底座拆掉,重新制作落地式底座(通常用10-15mm厚钢板切割焊接)

  方案C:原底座保留,加装适配法兰

  方案D:原底座全部拆掉,按新规格重新制作

  第4步:EC风机安装

  EC风机就位(注意安装方向,进风口朝叶轮箱方向)

  螺栓紧固(M12=70N·m,M16=180N·m,按扭矩扳手规范)

  接线电缆穿管,信号线与电源线分管走线,间距≥200mm避免电磁干扰

  第5步:电气接线

  三相380V电源:UVW三相接入+PE接地

  控制信号:根据需要接0-10V、Modbus或开关量

  绝缘测试:用500V兆欧表测三相对地绝缘≥10MΩ

  接地测试:PE接地电阻≤4Ω

  第6步:对中调试

  用百分表+塞尺测量轴向和径向偏差

  同轴度偏差≤0.05mm

  垂直度偏差≤0.10mm/m

  用激光对中仪校核(推荐)

  第7步:空载试车

  点动试车1-3秒,确认转向

  空载运行30分钟,监测振动≤4.5mm/s,噪音≤85dB

  观察轴承温度≤70℃

  第8步:带载调试

  关闭风阀30%启动,运行10分钟

  逐渐打开风阀到50%/80%/100%,每个开度运行15分钟

  测风量、功率、温湿度,记录调试数据

  BA联调(如果做了群控)

  全年不间断运行的AHU建议分批改造,每批2-3台,每台停机24-48小时,不允许全部停机改造。

  六、电机选型匹配:风量/静压/转速/电压

  EC风机选型核心是4个参数:

  1.风量(Q)

  按实测工作点风量选型,不要按铭牌风量。一般AHU的风量波动在设计值的80%-120%之间,实测取中位数。如果现场不方便实测,可以参考同型号AHU的风量估算或询问设备厂家。

  2.静压(Pf)

  按管网阻力+余量10%-15%选型。管网阻力包括表冷器、加热器、过滤器、风阀、管道沿程+局部损失。实测最准确,估算时记得加裕度。

  3.转速(n)

  转速直接影响噪音和寿命。皮带传动AHU原电机转速通常2800rpm(2极),改直驱EC后转速范围广(800-3000rpm),优先选低转速大叶轮方案(1500-2000rpm),噪音低+寿命长。

  4.电压(V)

  主流三相380V,也有部分单相220V产品。具体看现场电源条件。

  首肯电子代理的ebm-papst EC风机覆盖0.37kW-37kW全功率段,常见AHU功率段(2.2/4/5.5/7.5/11/15/18.5/22/30/37kW)有现货备货,苏州/昆山本地仓当日可达。法兰尺寸覆盖250mm-630mm叶轮直径,可适配90%以上的国产和进口AHU。

  七、底座加工与对中调试关键

  皮带传动AHU改造为直驱EC风机,最考验功夫的就是底座加工和对中调试。我见过太多项目就是在这一步翻车的:

  底座加工3个核心要求

  底座钢板厚度:电机≤4kW用10mm厚,4-15kW用12mm厚,15kW以上用16mm厚

  底座固定螺栓:M12膨胀螺栓或化学螺栓,不允许用木螺丝

  底座水平度:水平仪测量,长边≤0.5mm/m,对角线≤0.8mm

  对中调试5个关键测点

  轴向位置:百分表打在皮带轮对侧的轴颈,读数≤0.05mm

  径向位置:百分表打在联轴器外圆,读数≤0.05mm

  端面间隙:用塞尺测联轴器两端面间隙,偏差≤0.10mm

  同轴度:误差≤0.05mm/1000mm

  垂直度:电机机座水平度≤0.10mm/m

  对中超标的3大危害:

  ①EC风机轴承磨损加速,寿命缩短50%以上

  ②轴承温度异常升高(超过80℃),3-6个月损坏

  ③风机振动超标,噪音增加8-12dB

  对中超标的代价极高,建议用激光对中仪校核(误差≤0.02mm),不要用普通百分表+塞尺的土办法。

  八、转速不匹配的处理方法

  皮带传动AHU改造为直驱EC风机,90%以上会遇到转速不匹配问题。主要原因是EC风机没有皮带轮变比这一环,电机转速就是叶轮转速,而原皮带传动的叶轮转速可能比电机转速高或低。

  解决方案有以下3种:

  方案1:调整叶轮直径

  原皮带传动的叶轮直径往往比直驱EC风机可以提供的范围更广。如果实际需要高转速(如3500rpm),但现场噪音要求只能≤2000rpm,可以选大直径+低转速叶轮的EC风机(如ebm R3G560-2型,叶轮直径560mm,转速1850rpm)。

  方案2:调整管网阻力

  有时候转速匹配只是风量匹配的问题,可以通过调整风阀开度、过滤器阻力、挡板位置让EC风机工作在高效区。具体做法是:测得EC风机实际风量-静压特性曲线后,与系统阻力曲线匹配,两条曲线的交点就是工作点。

  方案3:变频调速配合

  现代EC风机内置0-100%无级变速,可以通过控制信号(0-10V/Modbus)调节转速,不需要皮带轮变比也能找到合适工作点。这是EC风机相对传统AC电机最大的优势。

  转速匹配的简单验证方法:测得EC风机在设定转速下的实际风量,与AHU设计风量对比,偏差应控制在±10%以内。如果偏差过大,就需要重新选型。

  九、常见FAQ问答

  Q1:AHU空调箱皮带传动风机改成直驱EC风机节能效果怎么样?

  A:皮带传动效率损失5%-12%,皮带轮打滑损失2%-4%,皮带老化更换周期3-5年。改为直驱EC风机后综合节能率通常在30%-50%之间。皮带传动AHU夏季每天平均运行12-16小时,全年间接额外耗电约3000-5000kWh/台。

  Q2:皮带传动AHU改直驱EC风机有几种方案?

  A:4种主流方案:①原电机位置直接替换直驱EC(同轴法兰连接);②取消电机底座改为落地式直驱EC(适用于原电机轴心与叶轮不共线);③更换EC风机型号+适配电机座;④更换整套转动组(针对皮带轮空间距离过远无法对中)。

  Q3:直驱EC风机转速与原皮带传动转速不匹配怎么处理?

  A:常见三种处理方法:①选择叶轮直径不同的EC风机(同转速不同风量);②选择电压不同的EC风机(同叶轮不同转速);③调整挡板/阀门改变管网阻力让EC风机在最高效区运行。

  Q4:皮带传动改直驱EC风机改造工期要多久?

  A:单台AHU改造工期3-5天,包括旧皮带轮拆除(0.5天)+电机底座加工(1天)+EC风机安装(1天)+对中调试(0.5天)+BA联调(0.5天)。全年运行的精密空调建议分批改造,每批2-3台不停机切换。

  Q5:皮带改直驱后皮带轮的机械故障完全消失吗?

  A:是的。皮带改直驱后,皮带断裂、皮带轮打滑、皮带张紧调整、皮带磨损这些故障完全消失。唯一的新维护点是EC风机轴承,一般3-5年加注一次润滑脂或更换。

ahu空调箱风机改造

  ahu空调箱风机改造-找首肯电子,首肯电子核心优势,ebm-papst授权代理,EC风机全系列现货,提供一站式风机节能改造方案,如果需要赶紧找我咨询了解。
