mau新风机组的改造怎么做?从现场勘察到调试验收的完整流程解析
发布时间:2026-09-10 点击次数: 1001

  mau新风机组的改造比AHU风机节能改造多了好几道工序——屋面作业要做防水、过滤段要重新匹配、风机段要按最脏工况选型、还要专门考虑冬天的防冻。今天昆山首肯电子散热风扇厂家就把一个完整的MAU新风机组风机节能改造项目分四步拆给你看——现场勘察→选型设计→施工组织→调试验收。每一步我都会给参数、给数据、给坑点提示。

mau新风机组的改造

  第一步:mau新风机组的改造现场勘察——比AHU多3件事

  MAU新风机组的现场勘察比AHU多不少内容——不是因为"难",是因为要多看几个地方。1.1设备本体6项基础数据

  这一项跟AHU一样,但有个关键差别——MAU必须量过滤段的尺寸和阻力:铭牌风量、铭牌机外余压、电机功率/极数、叶轮直径/转速、进出口法兰尺寸、箱体外形尺寸

  1.2 MAU独有——过滤段详细勘察

  这一项是AHU勘察里几乎不做的,但MAU必须查。

  过滤器组合:G4+F7+F9?G4+F7?还是要按更高级改?

  各级过滤器尺寸:宽×高×深(mm),一次性量全——改造方案要考虑新过滤器和旧箱体的匹配

  各级过滤器当前阻力:用微差压计测(G4一般30~80 Pa、F7一般80~150 Pa、F9一般100~180 Pa)

  过滤器积灰状态:现场看+F7/F9称重判断(一般超初阻力2倍就必须要换了)

  过滤器框架规格:是否标准通用(592×592还是610×610),决定以后备件成本

  关键提示:如果现有F9过滤器阻力常年超过200 Pa、或者滤料已经发黄变形,改造方案里最好包含"F9滤网更换"这一项,否则风机按"干净过滤器"选型,半年后风量就不够。

  1.3 MAU独有——屋面/外墙位置勘察

  MAU大多装在屋面或外墙侧挂,这是AHU很少见的位置。这种位置给改造施工增加很多麻烦,勘察时必须提前看:

  安装方式:混凝土基础?钢架?减振器?直接影响拆装方案

  屋面防水做法:SBS卷材?涂料?自粘?改造时要掀开多少、恢复时要怎么处理

  屋面承重:新风机段比旧的可能重30%~50%,必须确认结构荷载够不够

  吊装路径:屋顶有没有塔吊?有没有货梯?能不能用卷扬机?最坏情况要拆女儿墙

  电源位置:屋面有没有动力配电?距离多远?走线是否要穿管

  周围环境:离住户楼距离、离其他建筑距离(决定噪音投诉风险)

  1.4 MAU独有——冬季防冻勘察

  冬季MAU盘管冻裂是行业里最常见的损坏原因之一,比AHU多得多。勘察时必须问清楚:

  最冷月平均室外温度(-5℃/-10℃/-15℃?)

  冬季是否24小时连续运行,还是夜间有停机

  现有盘管有没有电伴热?

  现有水路有没有防冻逻辑?最低水温设置是多少?

  冬季夜间值班温度(有没有冻过管道的先例?)

  这些数据定了,改造方案里要不要加防冻保护、电伴热带、连锁逻辑、报警点,全都有数。

  1.5输出勘察报告

  一份合格的MAU勘察报告至少包括:

  设备现状照片(铭牌、过滤器、风机段、屋面基础、配电位置)

  所有测量数据表格(按上面1.1/1.2/1.3/1.4分组)

  运行现状数据(电流、电压、功率、温湿度记录)

  改造约束清单(屋面承重、防水、停机窗口、噪音投诉等)

  初步改造方向建议(先列3个,让客户选)

  报告完成后,这份报告就是后面选型和施工的依据,所以不能偷懒。

  第二步:选型设计——按"最脏工况"选风机

  这一步是整个MAU改造的核心,选错了后面全白干。我按以下顺序讲。

  2.1确定目标风量和风压

  目标风量取决于现场实际需求。一般有三种确定方法:

  按设计图纸:原设计院的送风量参数(前提是当初设计没离谱)

  按实测:现场用皮托管+微差压计实测最准

  按房间负荷:算新风需求量(特别是在改洁净等级的场合)

  目标静压=机外余压+过滤器终阻力(按最脏状态算)+风管沿程损失+局部阻力。

  经验数值:MAU的机外余压通常600~1200 Pa,过滤器终阻力按"全新时的1.5~2倍"算最稳妥。比如原设计1000 Pa的MAU,过滤器终阻力按150~200 Pa算进去后,风机要选1100~1200 Pa才够用。

  2.2选风机类型——EC后向离心风机是主流

  MAU风量超过15000 m³/h、静压超过500 Pa,基本就是EC后向离心风机的天下。理由有三:

  后向叶轮效率高(78%~86%),比前向多翼(55%~68%)节能明显

  EC电机转速可调,能随过滤器阻力变化自动补偿(这点MAU特别需要)

  后向叶轮不易积灰,适合MAU过滤段的工作环境

  2.3选盘管——表冷器+加热器配合工况

  盘管段一般保留原设备的,新风机只换。但也有三个要核的点:

  盘管迎风面积是否和新风机风量匹配(风量增加超过20%就要复核)

  盘管水路接口尺寸和现场管道是否匹配

  冬季水路最低温度限制(不是所有盘管都能用-5℃以下的低温水)

  2.4电气控制设计

  MAU的电气控制比AHU复杂,要考虑:

  主电源:三相380V/50Hz(22kW以上要考虑启动电流)

  控制信号:0~10V、4~20mA、Modbus RTU或BACnet(按BA系统定)

  防冻保护:盘管出口温度传感器+报警点+风机关联逻辑

  过滤器压差报警:每个过滤段配压差计(这是MAU的标配)

  冬季防冻逻辑:水温低于5℃强制加大风量或关闭盘管水路

  冬季盘管防冻报警点的常见错误:只设一个温度传感器,万一传感器失灵就冻了。建议设两个,独立断水+报警。

  2.5屋面基础和防水设计

  这一步勘察完输出改造方案:

  屋面新基础尺寸(混凝土基础或钢架)

  防水恢复做法(掀开的防水卷材怎么补、有没有漏水风险)

  减振器选型(避免风机振动传到屋面产生二次噪音)

  第三步:施工组织——屋面作业的5个特殊点

  MAU的施工比AHU难,主要是屋面作业带来的。我讲5个关键点。

  特殊点1:屋面施工的天气窗口

  MAU拆装基本都是屋面作业,几吨的设备要吊上吊下。天气是关键:

  雨天不能动屋面(防水没法保证恢复)

  大风天(5级以上)不能吊装

  冬季屋面结冰不能施工

  夏季高温中午段(13:00-15:00)工人效率低、能中暑

  所以MAU改造最好安排在春秋季节的上午时段,避免极端天气。

  特殊点2:吊装路径规划

  MAU风机段单台重量在50~300 kg不等,加上电机总重可能500 kg以上。屋面没有塔吊的话,必须规划:

  起吊点(屋顶上方的钢梁或临时支架)

  卷扬机位置(一般在屋面女儿墙附近)

  地面保护(防止设备刮蹭到楼体外墙)

  运输路线(风管、设备需要从地面运到屋面的路径)

  特殊点3:屋面防水处理——第二道隐患

  MAU改造屋面防水处理是最容易出事的环节之一。流程必须是:

  掀开旧防水层(注意保留完整以利恢复)

  做新基础或安装新法兰

  做防水附加层(转角处要加300 mm宽附加卷材)

  恢复防水层(接缝处做热熔或冷粘)

  闭水试验48小时(这点很多人不做,结果半年后漏水才被发现)

  防水做好后必须做48小时闭水试验。屋顶漏一次水的整改费用往往超过改造费用的30%。

  特殊点4:电源和信号线敷设

  MAU的电源是动力电缆(一般4×16 mm²以上),走桥架到配电柜。这一步要点:

  动力电缆和信号电缆分管走(间隔300 mm以上)

  屏蔽电缆穿金属管(避免变频器谐波干扰——MAU只要上变频器就必做)

  线缆选防水型(户外敷设必须YJV22或类似)

  特殊点5:施工时间表参考

  多台改造按2~3台/周的节奏排期,10台MAU约需4~5周。

  第四步:调试验收——冬季防冻和噪音是必测项

  调试阶段是检验前面所有工作的最后一关。MAU比AHU多了几个必测项目。

  4.1调试三步法(与AHU类似但更严)

  空载调试:盘车查机械干涉、点动试转向、测绝缘电阻(500V兆欧表测≥1MΩ)、测三相电流平衡(偏差≤10%)

  带载调试:50%、75%、100%三档转速各运行30分钟、测轴承温度(≤75℃)、测振动值(Vrms≤2.8mm/s)

  群控联调:与BA系统联调,测响应时间(一般≤30秒)、报警点位(所有点位必须验证一遍)

  4.2 MAU必做的3项验收(AHU不强制)

  ❶冬季防冻测试

  人工模拟低温环境(-5℃以下),关闭新风阀,测盘管水路最低温度。验证防冻保护逻辑能不能在3分钟内切断水路。没有这项测试的MAU改造不算合格。

  ❷过滤器最脏工况模拟

  在F9过滤器侧加临时阻力(人为遮挡50%),风机转速自动上调到能维持风量。这是验证风机选型有没有留够余压的关键。如果转速已经到90%风量还掉,说明余压不够。

  ❸屋面/外墙噪音测量

  在MAU屋外3米、10米、30米处分别测噪音(昼间、夜间各一次)。MAU噪音容易被住户投诉,必须按GB 22337《社会生活环境噪声排放标准》测——一般居民区夜间≤40 dB(A)。

  4.3交付资料清单

  改造完成必须交付8项资料,否则运维以后就抓瞎:

  改造前后设备参数对照表

  新风机使用维护说明书

  电气原理图(含防冻逻辑图)

  BA联调点位表

  三表验收报告

  防水闭水试验记录

  备件清单

  运维培训记录

  5个FAQ精选

  Q1:MAU改造必须停机吗?多长时间?

  单台MAU必须停机,无法像AHU那样分批轮转(MAU是单程新风,没有冗余备份)。单台停机时间4~6天,多台要分批做。建议选停产大修期间改造,整个项目停机窗口预留3~5周。

  Q2:旧风机段能用EC电机只换电机吗?

  原则上可以,但有两个限制:①旧叶轮效率低,换电机后整体效率提升有限(一般只省10%~15%);②MAU风压在500 Pa以上时,旧叶轮与EC电机的转速匹配困难。所以MAU改造一般建议整机换,风机段整套换掉。

  Q3:MAU改造要不要加变频?

  不建议加变频。原因有三:①MAU常年满负荷运行,变频调速只在过渡季节有用,回报不高;②变频器+谐波治理+滤波的整体投入比EC直驱还贵;③变频器的维护成本高于EC直驱。直接EC直驱是最优解。

  Q4:MAU的噪音指标怎么定?

  按GB 22337《社会生活环境噪声排放标准》,医院、学校、夜间居民区周边MAU噪音夜间≤40 dB(A)、昼间≤50 dB(A)。改造前测一次、改造后再测一次,下降8~12 dB算合格。

  Q5:MAU改造后过滤器多久换一次?

  看使用环境:G4每3~6个月清洗一次、F7每1~2年换一次、F9每2~3年换一次。改造后建议加压差报警器(每个过滤段都要),到设定阻力自动报警,省得运维忘换。

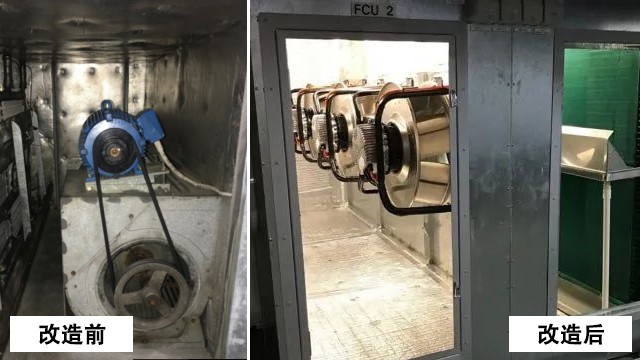

mau新风机组的改造

  首肯电子是EBMPAPST江苏授权代理商,15年MAU/AHU改造经验,500+个真实项目经验,提供一站式mau新风机组的改造服务,如果需要节能改造,赶紧找首肯电子咨询了解。
