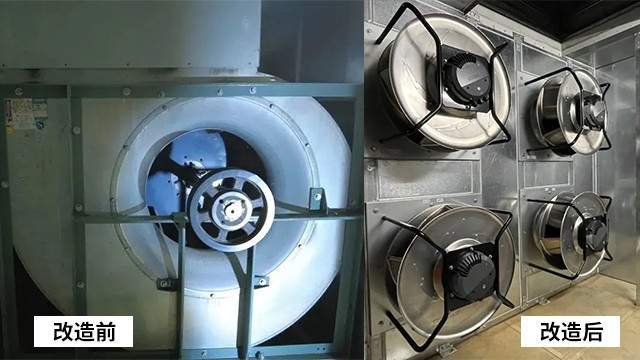

前两天有个上海的客户问我:"你们ec风机改造过程,到底怎么个改法?我是不是得停半天产?"我说看情况,单台EC风机4到8小时搞完,你要是有多台可以分批改,不用全停。他又问"那你们来了以后第一步干什么?直接拆旧的AC散热风扇?"——不是,施工前还有准备工作要做。

很多人对ec风机改造过程的了解就停留在"拆旧换新"四个字上。实际上从进场到退场,中间有8个标准步骤,每步都有讲究。哪步做漏了或者做错了,轻则返工耽误时间,重则出安全事故。今天首肯电子散热风扇厂家就把施工当天的完整流程从头到尾走一遍。
施工前准备:别空手上门
施工前1-2天要做的准备:
物料核对:EC风机到货后核对型号、数量、配件(减震器、安装螺栓、密封条),开箱拍照存档
工具清单:内六角扳手套装、活动扳手、扭矩扳手、拉马(拆叶轮)、百分表(测同心度)、钳形电流表、万用表、兆欧表、振动笔、声级计、转速表、万向吊装带
现场确认:跟厂方确认停机窗口、LOTO(锁牌)程序、动火许可(如果需要切割)、高空作业审批
安全交底:施工人员安全培训、PPE穿戴(安全帽/安全鞋/护目镜/手套)、应急预案
最容易忘的一件小事:带密封条和密封胶。旧风机拆下来以后底座法兰面会有残留密封垫,清理不干净装新风机就会漏风。密封条不到几块钱,但忘带了就得现场找替代品,密封效果打折扣。
施工8步流程:从停机到验收
第一步:停机断电+LOTO锁牌
操作内容:通知厂方停机→配电柜断开主电源→挂LOTO锁牌→万用表验证端电压为零。
这一步看着简单但不能马虎。LOTO(Lock Out Tag Out)就是断电后上挂锁和安全标牌,防止有人误送电。曾有过施工时厂方操作工不知道在检修,去配电柜合闸送电,差点出人命的事。所以锁牌是保命的,不是走过场。
验证零电压也别省。有时候配电柜断开的是接触器前端,接触器后端和电机之间还有接线。用万用表测电机接线端子U-V、V-W、W-U之间电压全部为0,才算安全。
第二步:拆旧风机
操作内容:拆接线→拆减震器→松法兰螺栓→吊出旧风机→清理底座。
拆接线:先拆电机接线盒,标记U/V/W三相线,拍照存档。如果旧风机有测速/温度传感器线,也标记好拆下。线头用绝缘胶布包好。
拆风机本体:先松进出口法兰螺栓,再松底座固定螺栓,最后拆减震器。用吊装带从风机两侧吊点起吊,不要用钢丝绳直接勒叶轮外壳——会把外壳压变形。
清理底座:旧风机吊走以后,底座法兰面上会有残留密封垫和密封胶,用铲刀清理干净。这一步偷不得懒,残留物导致新风机安装不平整,会引起振动。
第三步:底座处理
操作内容:检查底座平面度→复核孔距→必要时重新钻孔→安装减震器。
旧底座能不能直接用?看情况:
底座平面度误差≤2mm,孔距和EC风机匹配——直接用
底座平面度误差2-5mm——加装调平垫铁找平后用
孔距对不上——现场用手电钻重新钻孔,M12膨胀螺栓固定
底座严重变形或锈蚀——拆除旧底座,焊接新底座框架
减震器要检查弹簧刚度是否匹配新EC风机重量。EC风机比AC风机轻30%-50%,如果减震器是按旧风机重量选的,弹簧刚度偏大,减震效果会差。简单判断方法:装上EC风机后按压减震器,有2-4mm压缩量说明刚度匹配。
第四步:安装EC风机
操作内容:吊装就位→对中找正→紧固底座螺栓→装进出口法兰密封→连接风管。
吊装就位:把EC风机吊到安装位置,对准底座螺栓孔缓缓落下。下落过程中要有1人扶着风机防止晃动撞击。
对中找正:这是安装质量的命脉。风机主轴和电机轴(如果是分体式)的同心度误差不超过0.05mm。用百分表在联轴器位置打表测量。整体式EC风机(叶轮直连电机轴)不需要这步,但要检查叶轮和蜗壳的径向间隙,四周间隙偏差不超过0.5mm。
紧固螺栓:用扭矩扳手按对角线顺序紧固,不要一个一个顺序拧。M10螺栓扭矩40N·m,M12螺栓扭矩70N·m,M16螺栓扭矩180N·m。扭矩不对,要么松了振动大,要么紧过头把螺栓拉长。
法兰密封:进出口法兰面贴EVA密封条(厚度5mm,宽度匹配法兰面宽度),合上法兰后螺栓紧固到位。密封条接头处做45度斜切搭接,别直角对接,直角接缝容易漏风。
第五步:电气接线
操作内容:主电源线接线→控制信号线接线→通信线接线→绝缘测试。
主电源线:EC风机一般是三相380V供电,接线端子L1/L2/L3对应U/V/W。线缆截面积按EC风机额定电流选,一般15kW用4×6mm²,7.5kW用4×4mm²。压接线鼻子的压接长度不小于15mm,压紧后用力拉一下不掉为准。
控制信号线:EC风机的转速控制信号有两种方式:
PWM/0-10V模拟量:3根线(信号+、信号-、屏蔽地),用0.75mm²屏蔽双绞线
Modbus RTU:2根线(A、B),用0.75mm²屏蔽双绞线,末端加120Ω终端电阻
信号线必须和主电源线分管走,间距至少100mm。交叉走线时必须垂直交叉。混在一起走,主电源的电磁干扰会让控制信号不稳,转速跳来跳去。
绝缘测试:接线完成后用500V兆欧表测电机绕组对地绝缘电阻,标准值≥1MΩ。新风机一般100MΩ以上,如果测出来不到1MΩ,可能运输过程中受潮或接线有破损,排查后再通电。
第六步:空载调试
操作内容:解除LOTO→盘车检查→低速通电运行→振动/电流/异响检查。
解除LOTO:施工负责人确认所有人员离开风机段,解除锁牌,通知配电柜送电。
盘车:用手转动叶轮2-3圈,确认无卡阻、无碰擦异响。EC风机叶轮比AC轻,盘车手感应该很顺滑。如果有卡顿,可能是叶轮和蜗壳间隙不对,松开底座螺栓微调后重新紧固。
低速运行:设定转速到30%额定转速,通电运行。一个人站在风机旁边听声音,另一个人在配电柜看电流。正常声音是平稳的风噪"呼呼"声,如果听到"嗡嗡"(电磁噪音大)或"咔咔"(轴承异响)或"刺啦"(碰擦声),立即停机排查。
测三相电流是否平衡,不平衡度≤2%。测振动速度Vrms,正常≤2.8mm/s。如果电流不平衡超过5%或者振动超过4.5mm/s,停机检查。
第七步:带载调试
操作内容:开风阀通介质→从50%到100%逐档升速→每档测风量/功率/振动/噪音→PID参数整定。
50%转速运行5分钟:稳定后测风量、功率、振动、噪音,记录数据。
75%转速运行5分钟:同样记录4项数据。
100%转速运行10分钟:全速运行是考核重点。
PID参数整定:如果EC风机接了自动控制系统(静压传感器或温度传感器),做PID整定。先设P=1.0、I=10s、D=0,给一个阶跃信号(比如目标静压从300Pa跳到500Pa),观察响应曲线。响应慢就加大P,超调大就加大I。一般调3-5轮能找到合适参数。
调试常见问题排查:带载调试时风量不够——检查风阀有没有全开、管道有没有漏风、方向有没有接反(EC风机有方向性,装反了风量只有正向的30%-40%)。功率偏高——检查风阀开度、管道阻力是否比设计值高、叶轮有没有装反。振动偏大——检查底座水平度、螺栓紧固扭矩、叶轮动平衡。
第八步:验收测试+交付
操作内容:全速运行工况下测最终数据→填写验收记录表→交付竣工资料→培训运维人员。
验收数据采集:在100%额定转速下稳定运行30分钟后采数据。用经过校准的仪器测量,不能用手持式仪表凑合(精度差)。采集4项关键数据:风量、功率、振动、噪音,和改造前基线数据及方案预测值三方对比。
验收记录表:每台风机一张表,包含改造前后数据对比、节能率、合格判定结论。客户签字确认。
竣工资料交付:
EC风机产品合格证和保修卡
安装记录表(含底座水平度、螺栓扭矩值、绝缘电阻值)
调试报告(含空载和带载数据、PID参数设置值)
验收记录表(双方签字)
备品备件清单和易损件清单
运维培训:15-30分钟现场培训,教会运维人员3件事:日常巡检看什么(听声音/看电流/摸温度)、怎么切换手动/自动模式、出了故障怎么初步排查和紧急停机。
实际现场可能碰到各种意外——底座锈死了螺栓拆不下来、检修空间不够要拆面板、电缆太短要重新拉线——实际时间一般比表里多20%-50%。所以排工期时多留余量,别排太满。
ec风机改造过程施工8步走:停机断电→拆旧→底座→安装→接线→空载调试→带载调试→验收交付。每步的关键控制点:
停机断电:LOTO锁牌不是形式,是保命措施
拆旧:清理底座法兰面残留密封垫,偷懒就漏风
安装:扭矩扳手对角紧固,凭手感拧会出问题
接线:信号线和电源线分管走,混走干扰没完没了
调试:空载→带载→控制3步递进,跳步出问题找不到原因
验收:用经过校准的仪器,手持式凑合数据靠不住
